進捗予測表(EVM)の計画工数(PV)を修正したい
進捗予測表(EVM)のグラフにおける計画工数(PV)については、
対象の工程が「全工程」の場合に限り、過去に遡って修正することが可能です。
修正後のPVをグラフに正しく反映させるためには、以下の手順を実施してください。
PV(計画値)再計算手順

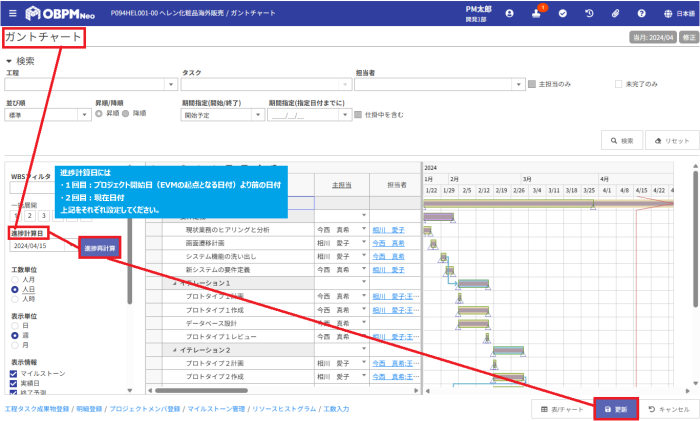

1回目の操作(ガントチャート画面)
手順
1.[進捗計算日] に プロジェクト開始日(EVMの起点となる日付)より前の日付 を入力します。
2.[進捗再計算] ボタンを押下します。
3.[更新] ボタンを押下します。
・PV(計画値)は【ガントチャート】に登録された予定期間と計画工数をもとに、日付ごとの進捗予定工数として算出されます。
・過去の計画工数を修正した場合は、再計算対象日を過去に設定したうえで進捗再計算を行う必要があります。
・この操作で、プロジェクト開始時点からのPVが正しくリセットされます。
※具体例
[進捗報告日]に「2025/08/10」以前の日付を設定した場合、
その翌日以降(=「2025/08/10」以降)のPV(計画値)が再計算され、修正内容がグラフに反映されます。
2回目の操作(ガントチャート画面)
手順
1.[進捗計算日] に 本日の日付 を入力します。
2.[進捗再計算] ボタンを押下します。
3.[更新] ボタンを押下します。
・1回目の操作で「過去からのPV」をリセットしただけでは、現時点の進捗状況は最新化されません。
・本日の日付で再計算を行うことで、最新の各種値(PV、EV、ACなど)が正しく更新されます。
結果(進捗予測表(EVM)画面)
・画面左上プルダウンから全工程を選択して、最新のガントチャートの情報がEVMグラフに反映されているか確認してください。
・プロジェクト開始日から現在までの計画工数(PV)が正しく反映されたグラフに更新されます。
・すでにプロジェクトが進行中の場合でも同じ手順で修正可能です。
